Первый резидент ОЭЗ начнёт работать в Алабушево в конце апреля 10.03.2015 ZELENOGRAD.RU
Это будет компания «АйЭмТи», которая запустит в особой зоне центр обработки данных. Другие резиденты, близкие к завершению строительства, говорят о бюрократических проблемах, которые мешают подключению к инженерной инфраструктуре.

Проект здания АйЭмТи

«АйЭмТи»: помогают тем, кто делает

На участке компании «АйЭмТи» уже действует режим свободной таможенной зоны, а вокруг ускоренными темпами завершается прокладка инженерных сетей — воды, тепла, канализации и других систем. «Зеленоградстрой» обещает подключить к ним предприятие к концу апреля. «АйЭмТи» готовится ввести в эксплуатацию два из четырех зданий своего комплекса.

«Работа по строительству сетей кипит, — рассказал Zelenograd.ru Сергей Кондратьев, генеральный директор компании. — А подключить нас к электричеству по постоянной схеме собираются в начале апреля. В общем-то это непорядок, было обещание подключить электроснабжение к новому году. У нас планируется не очень большое потребление, 2МВт, поскольку мы строим современный дата-центр для облачных решений».

Другие проблемы, которые возникнут с запуском действующего предприятия на площадке Алабушево — доставка сотрудников общественным транспортом, строительство жилья — в процессе обсуждения: вопросы поставлены, но ответов на них резидент пока не получил. Впрочем, в «АйЭмТи» готовы разбираться с этими пунктами постепенно и в целом не имеют претензий к управлению зеленоградской ОЭЗ. Не ошибается тот, кто не работает — таково мнение Кондартьева.

«Резидентам, которые что-то делают, филиал помогает, видят их проблемы, с остальными — отношения на тормозах, некий взаимный обман: у резидентов нет денег на строительство, действительно нет, поэтому они ничего не вкладывают в свои проекты. А те, кто строит — строят несмотря ни на что: мы, „Сапфир-Инвест“, НИИ ЭСТО…»

«Сапфир-Инвест»: бюрократия побеждает

Вторая компания планирует приступить к работе в особой зоне летом, начав с пуско-наладки оборудования — это «Сапфир-Инвест», резидент ОЭЗ с 2009 года. Пока там испытывают трудности, связанные не с отсутствием коммуникаций, а с необходимостью самостоятельно проходить все согласования для их подключения. По оценкам компании, на это уйдёт не один месяц, за это время теплоснабжение, например, станет уже неактуальным до осени. Подачи электричества ожидают в начале мая, но официально постоянное электроснабжение появится только после 31 августа — такой срок называли в недавнем интервью Zelenograd.ru и представители зеленоградского филиала ОАО «ОЭЗ».

Схема участка в Алабушево: russez.ru

«Мы уже получили от особой зоны акт о готовности теплосетей, не в октябре 2014, как было обещано Собянину, а 15 января, но получили, — говорит Георгий Абакумов, генеральный директор „Сапфир-Инвест“. — Для подключения у нас технически всё готово, но нужно оформить множество сопроводительных документов, например, от МОЭК. Такую кипу бумаг я еще никогда не собирал. Даже на то, чтобы сделать определённые работы под присмотром инспектора МОЭК, они требуют балансы за последний год, справки из налоговой инспекции и прочее, причем не у меня, а у подрядчика. Сдаешь бумаги в „одно окно“, там их принимают, а через две недели получаешь замечания — принесите еще то-то и то-то. Прогнозировать, сколько это продолжится, трудно…».

Переезжать и запускать производство «Сапфир-Инвест» сможет только после полной сдачи здания в эксплуатацию со всеми официально действующими коммуникациями. Дойти до этого этапа удастся, скорее всего, только концу 2015 года, полагают в компании.

НИИ ЭСТО: «одно окно» не работает

«Вся проблема с подключением к коммуникациям сейчас — в согласованиях, — подтверждает Дмитрий Сапрыкин, генеральный директор НИИ ЭСТО. — Если изначально эту работу брала на себя сама зона, то некоторое время назад выяснилось, что мы должны сами проходить все согласования с МОЭК и другими инстанциями. Фактически и наша компания сейчас уже может начинать строить свою сеть, но на согласования уйдёт минимум полгода. Идеология „одного окна“ для резидентов в особой зоне не работает — по ней предполагалось, что резиденты будут решать все подобные вопросы только с ОЭЗ, а в итоге мы проходим все инстанции плюс на общих основаниях плюс еще одну — саму ОЭЗ».

НИИ ЭСТО в феврале возобновила строительство на своём объекте в Алабушево. Металлический каркас здания был построен еще в 2013 году, одним из первых в зоне, затем строительство приостановили. Сейчас на участке работают каменщики, кладут кирпич цокольного этажа, сообщают в филиале ОЭЗ.

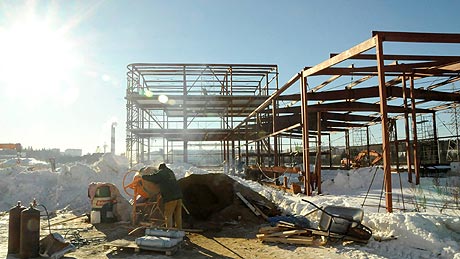

Строительно здания НИИ ЭСТО (фото: филиал ОАО «ОЭЗ»)

«Подключение к сетям по постоянной схеме резиденты должны осуществлять сами — такой порядок был и не менялся, — прокомментировал заявления резидентов Михаил Овчинкин, начальник управления по работе с резидентами зеленоградского филиала ОАО „ОЭЗ“. — Филиал со своей стороны помогает резидентам в оформлении документов. А на совместных совещаниях, когда присутствует заместитель руководителя департамента строительства Виктор Аистов и представители ресурсоснабжающих организаций, резиденты могут решать свои проблемы в режиме очной ставки».

Станьте нашим подписчиком, чтобы мы могли делать больше интересных материалов по этой теме


E-mail
Вернуться назад
На выбранной области карты нет новостей
Реклама
Реклама
Обсуждение
Иван Хан
11 марта 2015
